Εντός του επόμενου μήνα αναμένεται να υποβληθούν οι τεχνικές και οικονομικές προσφορές για τον διαγωνισμό του ΑΔΜΗΕ ύψους 809,1 εκατ. ευρώ που αφορά στην κατασκευή των σταθμών μετατροπής που θα κατασκευαστούν στα δύο άκρα της ηλεκτρικής διασύνδεσης Κορίνθου – Κω.
Της Μαρίνας Ξυπνητού
Σύμφωνα με τον σχεδιασμό, ο ένας σταθμός θα εγκατασταθεί στην περιοχή του Κόρφου Κορινθίας κοντά στο νέο Κέντρο Υπερυψηλής Τάσης Κορίνθου και ο δεύτερος στο Μαστιχάρι της Κω, πλησίον του σημείου προσαιγιάλωσης των υποβρύχιων καλωδίων. Στο Μαστιχάρι προβλέπεται επίσης η κατασκευή νέου υποσταθμού GIS 150 kV. Οι σταθμοί μετατροπής θα ενσωματώνουν τεχνολογία μετατροπέα πηγής τάσης (Voltage Source Converter – VSC), αντίστοιχη με αυτή που χρησιμοποιήθηκε στη διασύνδεση Κρήτης-Αττικής, για τη μετατροπή του εναλλασσόμενου ρεύματος σε συνεχές και το αντίστροφο, διασφαλίζοντας αξιόπιστη και αποδοτική μεταφορά ηλεκτρικής ενέργειας σε όλο το μήκος της υποθαλάσσιας γραμμής.
Όσον αφορά το χρονοδιάγραμμα υλοποίησης, είναι 48 μήνες.
Πέρα όμως από τις προσφορές του διαγωνισμού που αναμένονται εντός του Σεπτεμβρίου, ο ΑΔΜΗΕ τρέχει με γοργούς ρυθμούς συνολικά το έργο, αφού σε διάστημα μόλις λίγων ημερών έλαβε το πράσινο φως του υπουργείου Περιβάλλοντος και Ενέργειας για την ΑΕΠΟ, ενώ ανέδειξε ως προσωρινό ανάδοχο του έτερου διαγωνισμού τη Fulgor, θυγατρική της Hellenic Cables.
Πρόκειται για το έργο των καλωδίων, το οποίο περιλαμβάνει περίπου 1.260 χλμ. υποβρύχιων καλωδίων και 30 χλμ. υπόγειων καλωδίων για την ηλεκτρική διασύνδεση της Κορίνθου με την Κω, συνολικής αξίας περίπου 1,5 δις ευρώ.
Όπως επισήμανε ή εταιρεία, το έργο αναμένεται να ξεκινήσει το τέταρτο τρίμηνο του 2026. Χρονικά δηλαδή, θα ξεκινήσει μαζί με τους σταθμούς μετατροπής.
Οι δύο διαγωνισμοί που θα μπουν σε τροχιά υλοποίησης προς τα τέλη του έτους και η ΑΕΠΟ, δίνουν την απαραίτητη ώθηση για την υλοποίηση της ηλεκτρικής διασύνδεσης Κορίνθου – Κω.

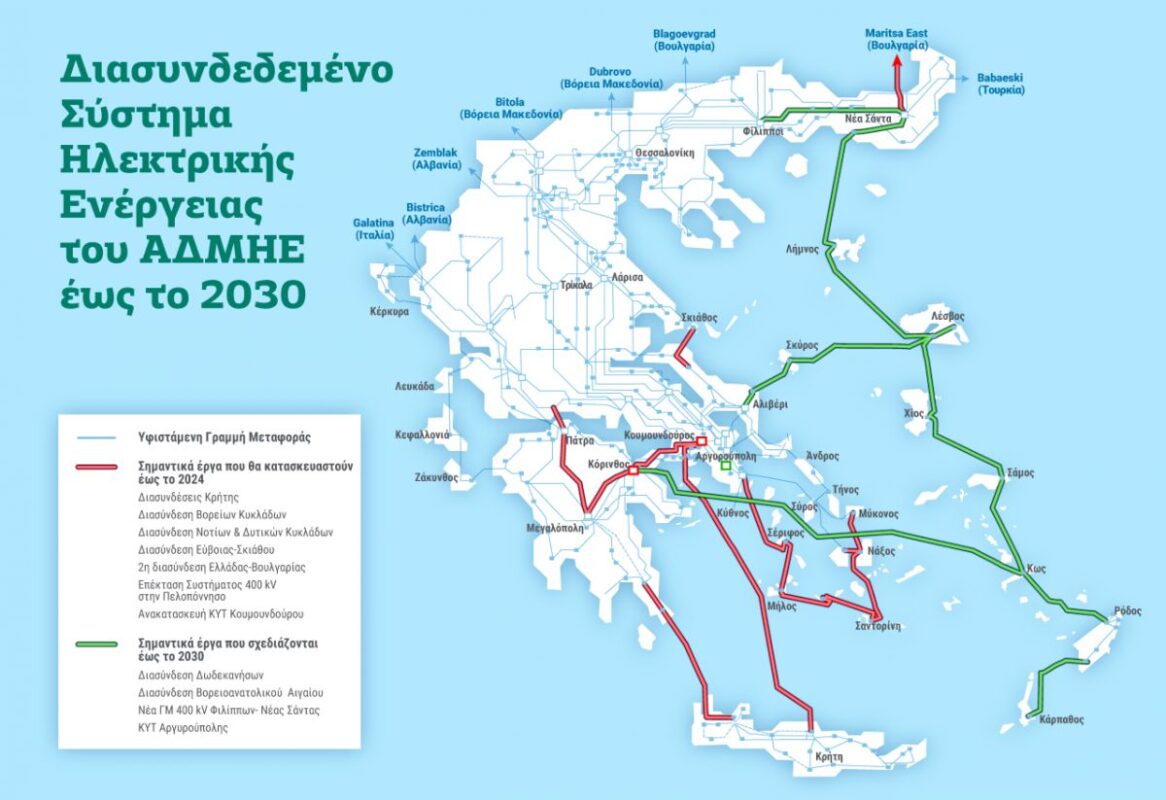

Η ηλεκτρική διασύνδεση Κορίνθου – Κω αποτελεί το πρώτο σκέλος του ευρύτερου έργου της διασύνδεσης των Δωδεκανήσων, καθώς μέσω αυτής ακολούθως θα διασυνδεθούν στην υψηλή τάση η Ρόδος και η Κάρπαθος μέσω καλωδίων εναλλασσόμενου ρεύματος 150 kV (HVAC).
Ο ΑΔΜΗΕ προγραμματίζει το έργο να μπει στην πρίζα το πρώτο εξάμηνο του 2029, ενώ συνολικά η ηλεκτρική διασύνδεση των Δωδεκανήσων θα παραδοθεί το δεύτερο εξάμηνο του 2030. Ο προϋπολογισμός του project ανέρχεται στα 2,957 δις ευρώ.
Με τα έργα που προγραμματίζονται για την διασύνδεση των Δωδεκανήσων, θα αποκτήσουν πρόσβαση στο ηπειρωτικό σύστημα 6 αυτόνομα ηλεκτρικά συστήματα. Θα αρθεί δηλαδή η ενεργειακή απομόνωση της Ρόδου (και εμμέσως της Χάλκης που συνδέεται με τη Ρόδο με υποβρύχιο καλώδιο Μέσης Τάσης), της Καρπάθου (και της Κάσου που διασυνδέεται με υποβρύχιο καλώδιο Μέσης Τάσης), της Σύμη, των Κω – Καλύμνου (και εμμέσως της Ψερίμου της Τελένδου, της Νισύρου, της Τήλου, της Λέρου, των Λειψών και του Γυαλιού), της Πάτμου και των Αρκιών (και του Μαραθίου που διασυνδέεται με υποβρύχιο καλώδιο Μέσης Τάσης).
